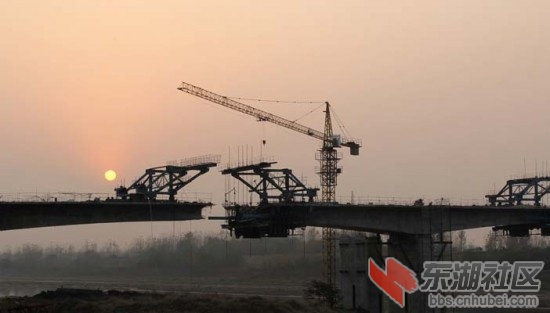

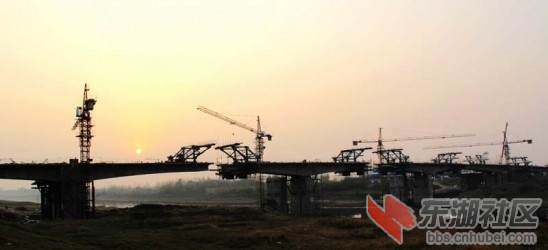

为保证通航净空和桥梁桩柱不在堤身上,这个桥共5个70米主跨,要在监控下按照审定的技术规程与顺序逐个合拢,逐个转换受力体系,是个非常复杂的过程。为保证合拢时桥梁扰度变化幅度最小,合拢时还要进行配重(用水箱配重,如果要浇筑20吨砼,就要配重20吨的水在合拢段,边浇砼边放水,保证每浇筑100kg砼,就放掉100kg水),砼养生达到强度后张拉预应力钢铰线后,再进行受力体系转换。整个合拢时间接近3个月,顺利的话到春节前可以合拢。
这次合拢将是阶段性的成功。不过现在合拢的只是在施工右幅12.5米,右幅合拢后,所有的挂蓝再转到左幅施工,施工期间合拢的右幅也不能开放交通。大概到2016年春节前才能通车。
值得庆获的还有,本月下旬,水陆李大桥将完成合拢与受力体系转换,主跨正式合拢,为2015年上半年通车创造条件。 |
