网友您好:
您反映的问题已收悉,3月5日,省水利厅专门下发了《关于加快堤防明口工程复堤的通知》,要求各地高度重视江河堤防上的明口复堤工作,确保汛前完成,沉湖二泵列入需复堤的名单之中。3月9日,省防汛抗旱指挥部办公室专门向省新冠肺炎疫情防控指挥部报送了《关于在建重点防洪工程复工的请示》,省防控指挥部建议各市州指挥部统筹组织本地在建重点防洪工程有序复工,确保穿堤建筑物、堤防明口、水库除险等重点防汛工程在主汛期前顺利完工。

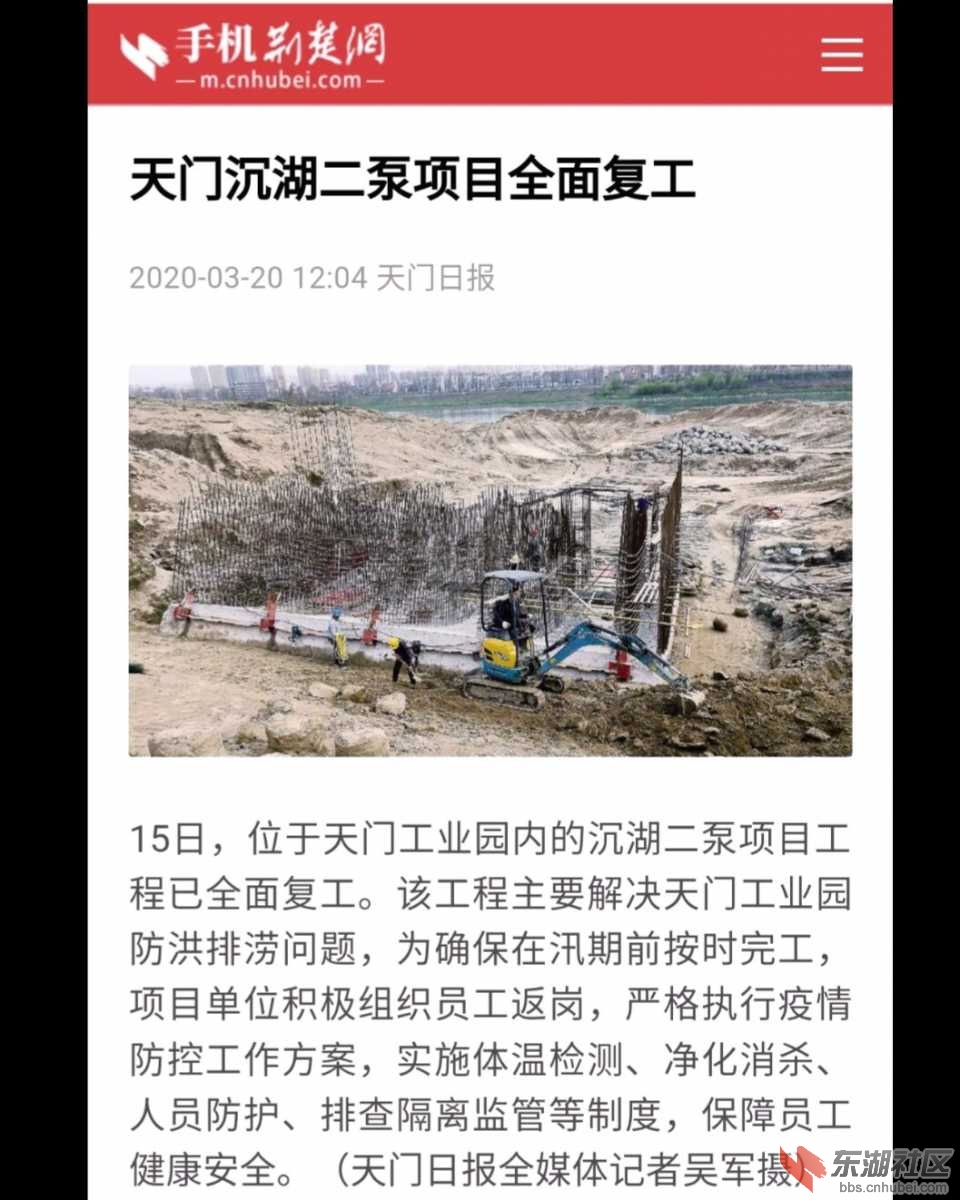

为落实上级文件要求,经请示市防控指挥部同意,沉湖二泵明口复堤工程于3月10日正式复工,项目建办按照5月1日完成汉江堤防复堤的要求,抢抓工期,汛前完成了明口复堤工作,确保了我市防汛安全。
目前,沉湖二泵工程排水口下移施工方案正在编制中,环评论证待施工方案审批通过后进行,论证通过后将严格按排水口下移施工方案执行,确保沉湖泵站涝水在水源地二级保护区范围以外排出。
感谢您对我们工作的关心与支持。
天门市生态环境局
2020年5月4日 |
|
